臺二電二期3號鍋爐首根大板梁吊裝就位
作者:
俞琬|江欣
日期:
2024-10-28
奮戰金秋,重大能源項目建設迎來新“豐收”。10月25日,浙能臺二電二期擴建工程3號機組鍋爐首根大板梁順利吊裝就位,標志著該機組鍋爐鋼結構主體框架趨于完工,將進入鍋爐受熱面設備安裝施工階段。

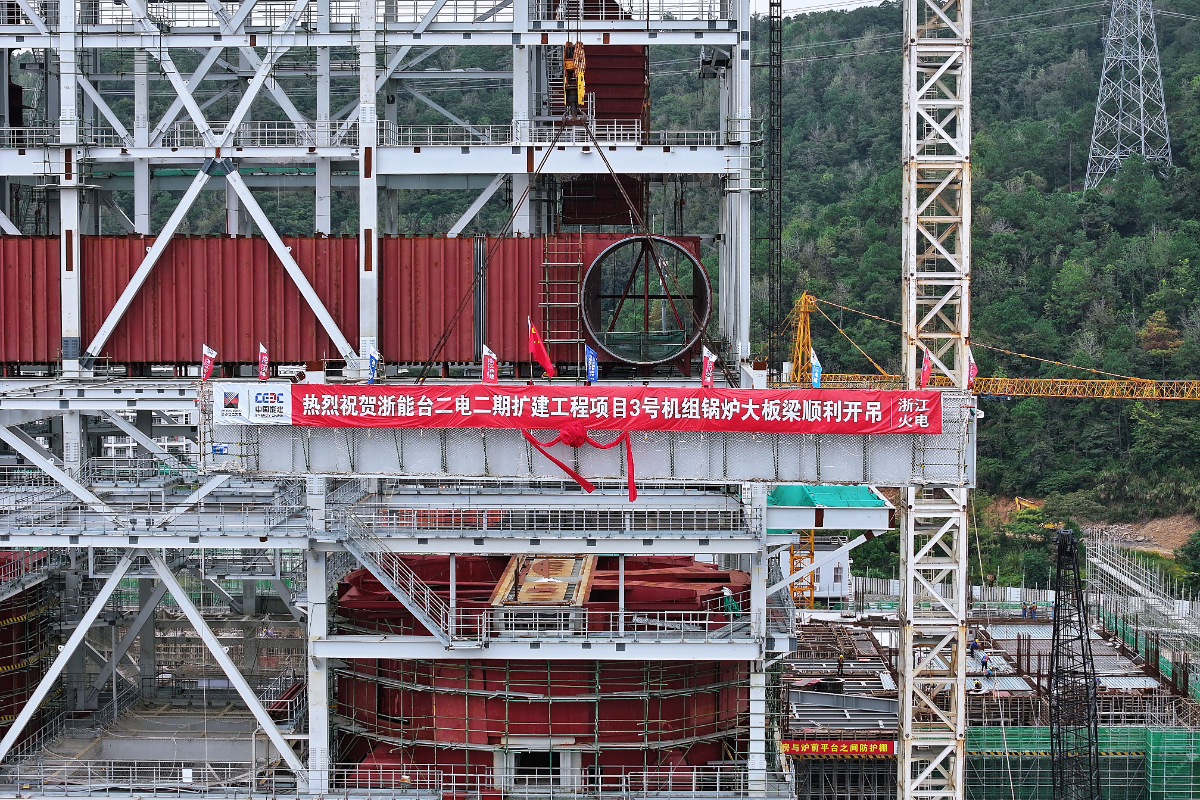

臺二電二期3號鍋爐大板梁平穩吊起,升至空中。 俞琬 攝
臺二電二期擴建工程3號鍋爐是浙能集團首臺二次再熱塔式鍋爐,大板梁就位高度高、吊裝難度大。鋼結構總高122.5米,共設置K2和K3兩根大板梁,每根大板梁分2 根下梁、3 根上梁和2 塊端板。本次吊裝的K2大板梁下梁長達29.3米,重達50.2噸,相當于 10 頭成年非洲象的重量,使用120噸平臂吊進行單機吊裝。

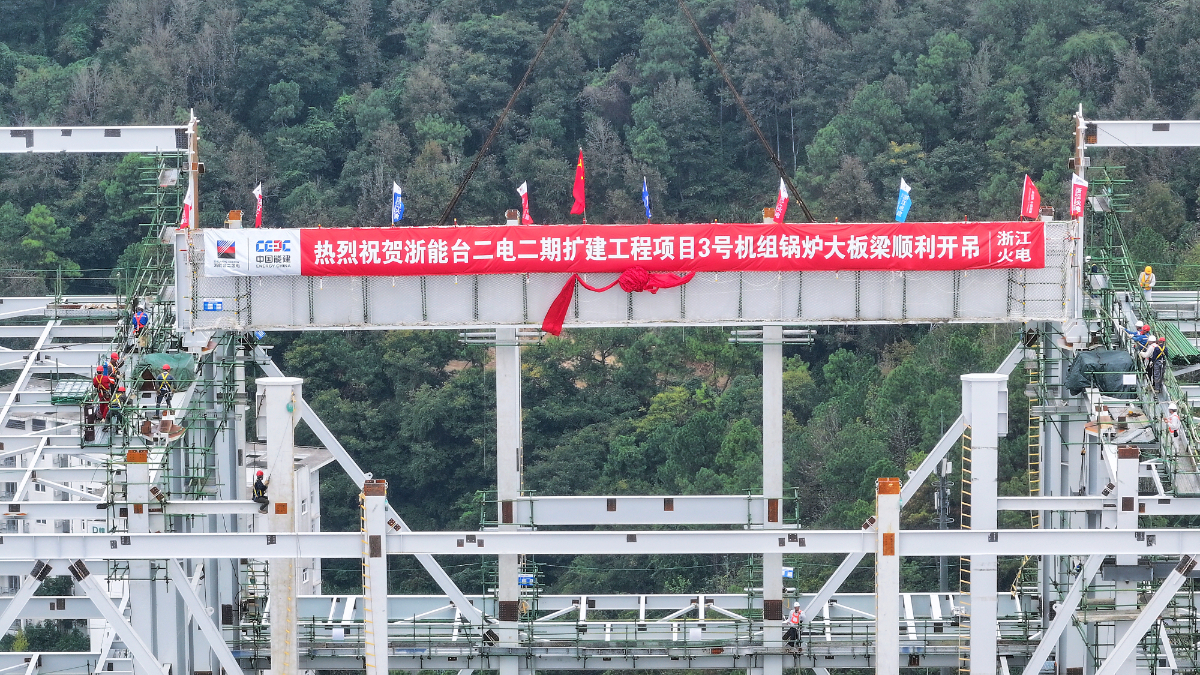

臺二電二期3號鍋爐首根大板梁順利開吊。 吳施穎 攝
為確保大板梁吊裝工作順利進行,臺二發電公司高度重視、精心部署,聯合各參建單位多次組織專項會議,對吊裝方案進行反復研討、論證和優化。吊裝前,項目部仔細檢查作業條件和安全控制措施,對作業人員進行詳細的安全技術交底。吊裝過程中,各專業分工明確、配合默契,密切關注大板梁擺動情況,及時調整吊裝速度和力度,全力確保大板梁高標準吊裝就位。

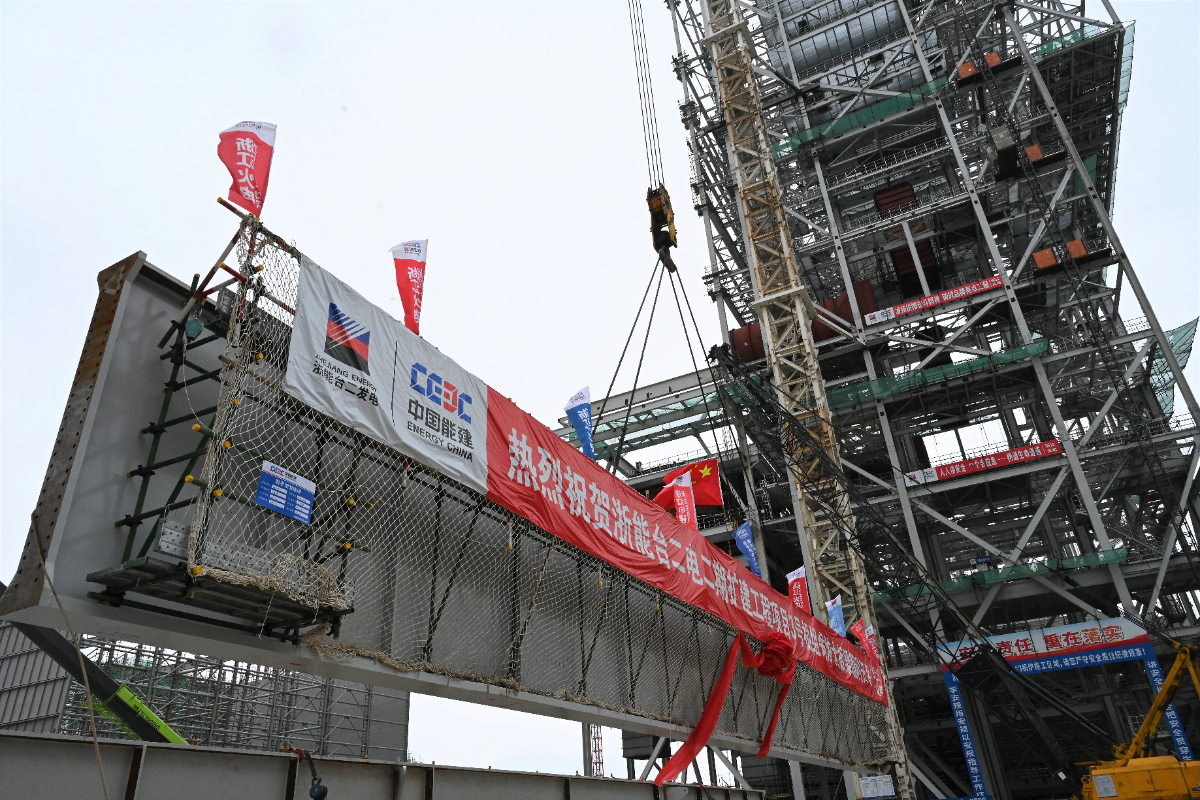

臺二電二期3號鍋爐首根大板梁吊裝就位。 俞琬 提供
浙能臺二電二期擴建工程項目是省“十四五”期間重點建設項目、省能源“綠保穩”及“千項萬億”工程,項目建設兩臺100萬千瓦級超超臨界二次再熱燃煤發電機組,建成后年發電約100億千瓦時,將有效緩解浙江省電力負荷增長和能源保供壓力。當前共有約1900名建設者鉚足干勁奮戰在建設現場,鍋爐房、集控樓、煙囪、封閉煤場等區域的施工均按計劃有序推進。
